核心结论:电动吊篮从租赁仓库到建筑工地,要经历运输申报、卸车吊装、进楼转运、屋面固定、进场复检五个环节。设备能否安全交付,关键在于进场前的运输方案和吊装组织。提前与租赁公司确认进场条件,可以避免设备到场后无法卸车、无法上楼、无法固定的被动局面。

电动吊篮作业现场

一、运输前的准备:先办手续再发车

电动吊篮的悬挂机构、平台和配重属于大件设备,运输一般使用 4.2-6.8 米平板车。发车前需要确认三件事:一是施工地点是否允许货车通行,是否需要提前办理进市区或限行路段手续;二是设备总长、总宽是否超出运输限制,超限部分要提前报备;三是现场是否具备卸车场地,吊车或叉车的站位是否满足支腿展开条件。

二、卸车与吊装:两种常见方式

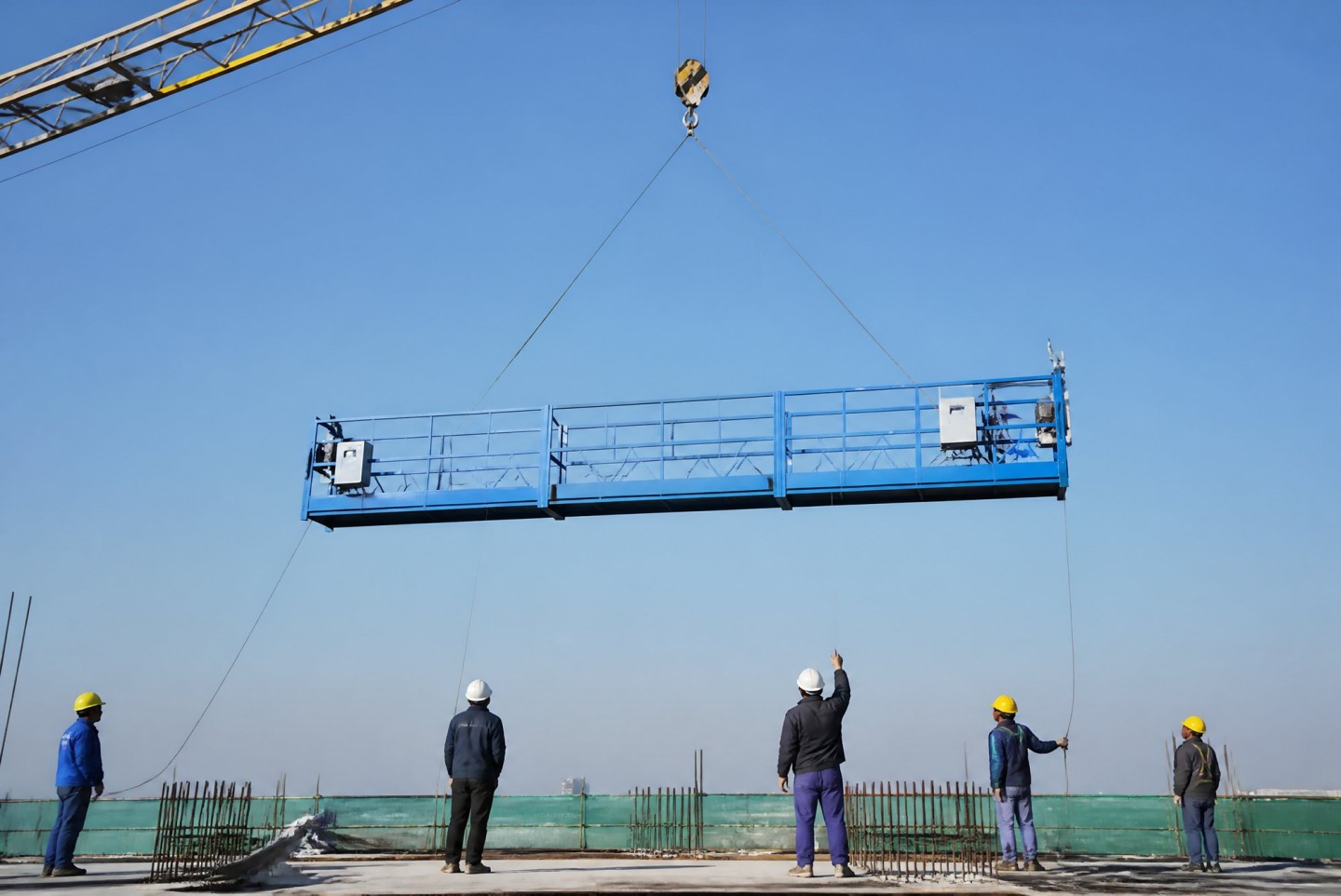

进场吊装通常有两种方式。一是利用现场塔吊配合卸车,吊篮部件直接吊至屋面或指定楼层,适合塔吊覆盖范围内的工地;二是使用汽车吊卸车,适合塔吊未安装或设备需跨区域转运的情况。吊装时设备下方严禁站人,指挥人员与司机之间要保持可靠的信号联络,部件落地前由地面人员用牵引绳控制方向,防止碰撞外立面。

三、进楼与屋面转运:最容易被忽视的环节

不少项目在卸车后才发现设备进不了楼:屋面入口过窄、楼梯转角不足、电梯轿厢放不下长部件。进场前应测量屋面入口尺寸和通道宽度,长部件需要拆解通过的,要提前向租赁公司确认拆装方案。屋面水平运输时避免拖拽划伤钢丝绳和电气线缆,部件码放应平稳,防止滚落伤人。

电动吊篮作业现场

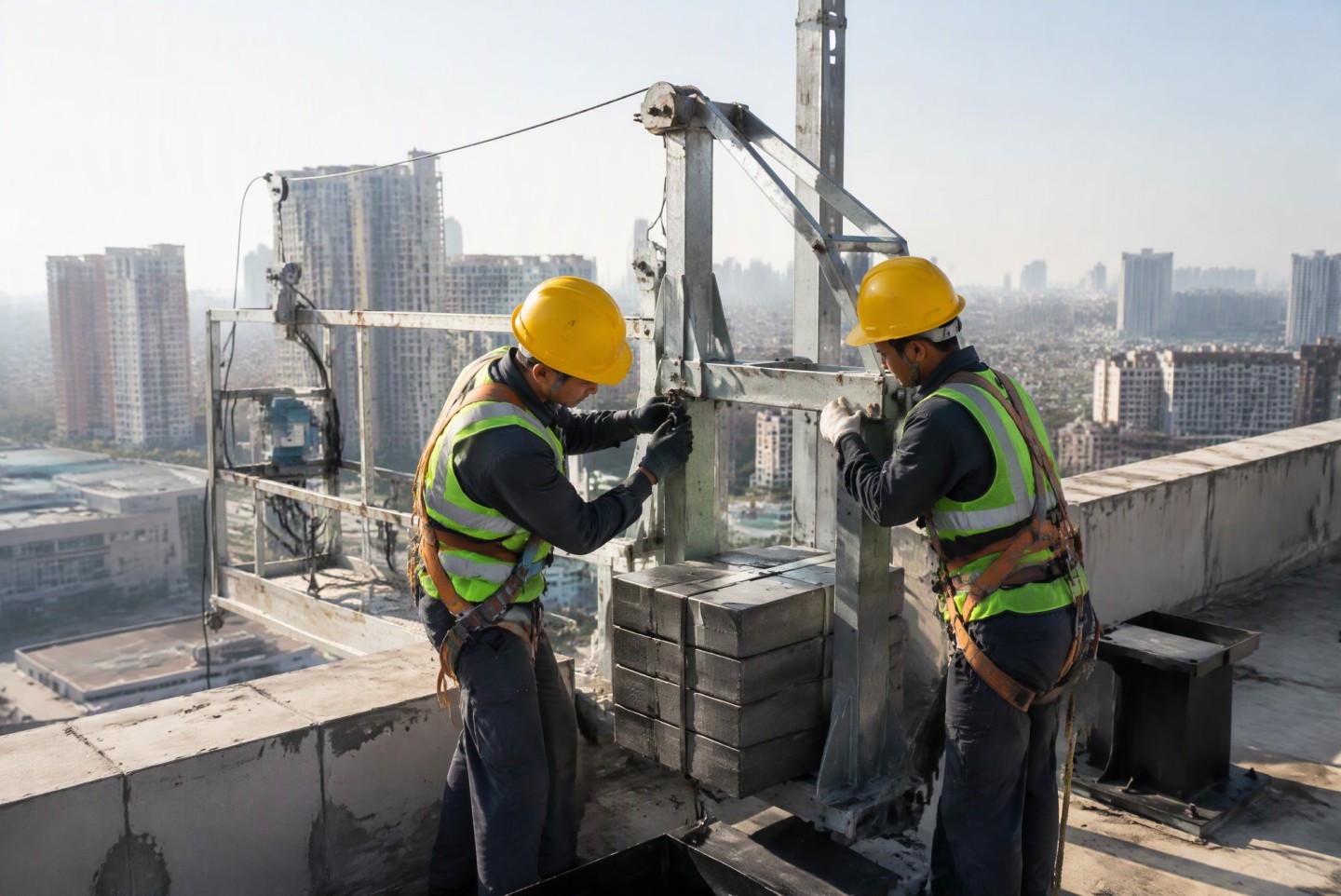

四、悬挂机构与配重安装:按方案施工

吊篮悬挂机构必须按照租赁方提供的安装方案就位,前支架、后支架、加强钢丝绳和配重块缺一不可。配重块数量要以设备铭牌和说明书的计算要求为准,严禁用砖块、沙袋等替代配重。安装完成后要检查各连接螺栓是否紧固、安全锁安装方向是否正确、限位装置是否灵敏有效,并做好防移位加固。

五、进场复检与安全交底:投入作业前的最后一步

吊装安装完成后,应由租赁方技术人员与施工方安全员共同进行整机复检,重点核对:钢丝绳有无磨损压扁、安全锁在试验架上是否锁止可靠、电气系统试运行是否正常、限位和急停是否动作可靠。复检合格后做好安全技术交底,明确操作规程和应急处置方法,方可正式投入作业。

常见问题解答

问:吊篮运输需要办超限运输手续吗?答:视装载后总长、总宽、总高是否超过规定限值而定,一般设备长部件运输前由运输方评估,超限时提前办理相关手续。

问:进场吊装费用由谁承担?答:各租赁公司报价口径不同,多数公司把运输和吊装费用单独列项,签订合同时应明确卸车、吊装、上楼搬运的费用归属与责任边界。

问:现场需要提前准备什么,吊篮才能顺利进场?答:平整的卸车场地、宽度足够的进楼通道、可用的临时用电点,以及吊装作业的空间条件,具体以租赁公司进场勘察的结果为准。

吊篮进场吊装看似简单,实则需要运输、吊装、安装、验收多条线协同。选择有进场组织经验的租赁公司,把准备工作做在前面,设备才能安全、准时地投入作业。需要吊篮进场方案支持,欢迎联系我们。
